          張崗水庫溢洪道閘基加固松木樁施工方案

          來源:泓樺錦嘉

          一、工程概況

                  根據巖土工程勘察資料,閘基下的地基土至上而下為①淤泥質土、②低液限粘土、③低液限粘土、④低液限粘土組成。淤質粘土呈軟塑狀,下部的礫質粘性土呈中密狀,特點是承載力低、壓縮性高,屬于軟弱土。<a href=http://m.53xxxx.com/ target=_blank class=infotextkey>松木樁</a>

          二、松木樁施工方案

          1、施工工藝流程

                  測量放線→挖、填工作面 →樁位 放樣 → 打松木樁→鋸平樁頭→毛石嵌樁及 C10砼墊層施工→承臺施工

          2、施工準備

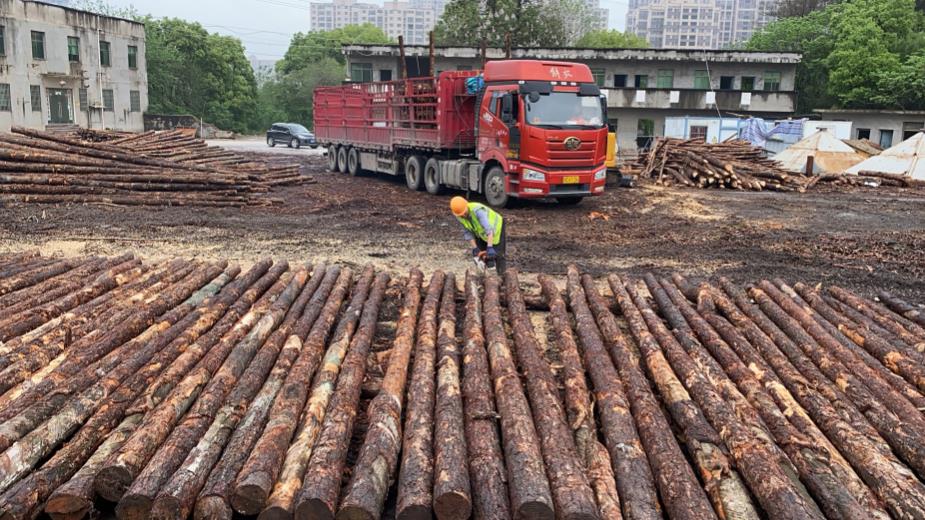

          ①、木樁采購及存放
                  ⅰ、木樁主要在當地木材市場采購,采用汽車運到工地現場倉庫;木樁采購時應注意木材質地,樁長應略大于設計樁長。所用樁木須材質均勻,不得有過大彎曲之情形。木樁首尾兩端連成一直線時,各截面中心與該直線之偏差程度不得超過相關規定;另樁身不得有蛀孔、裂紋或其它足以損害強度之瑕疵。
                  ⅱ、木樁之吊運、裝卸、堆置時,樁身不得遭受沖擊或振動,以免因之損及樁身。木樁于使用時,應按運抵工地之先后次序使用,同時應檢查木樁是否完整。木樁儲存地基須堅實而平坦,不得有沉陷之現象,避免木樁變形。
          ②、打試樁,確定樁長。
                  因堤岸較長,沿堤岸方向每約 50m 打一根試樁,所以選試樁25根,以大概確定樁長。地質報告顯示淤泥深度為1.2 m—3.2 m,為確保試樁成功,并考慮該類型樁的特殊性,配樁長度比同位置樁的有效長度大0.5米。
          ③、打樁前,樁頂須先截鋸平整,其樁身需加以保護,不得有影響功能之碰撞傷痕,樁頭部位宜采用鐵絲扎緊 。松木樁
          ④、松木樁的制作
                  ⅰ、 樁徑按設計要求嚴格控制 ,且外形直順光圓;
                  ⅱ、 小端削成 30cm 長的尖頭,利于打人持力層;
                  ⅲ、 待準備好總樁數 80 %以上的樁時,調入挖掘機進行打樁施工,避免挖掘機待樁窩工;
                  ⅳ、 將備好的樁按不同尺寸及其使用區域分別就位,為打樁做好準備;
                  ⅴ、 嚴禁使用沙桿等其他木材代替松木。
          ⑤、測量放樣
                  松木樁施工前,由測量人員依據設計圖紙進行放樣,確定每個木樁打設樁位,采用測量用木樁予以標記。

          3、挖掘機打樁流程

                  ①、 挖掘機就位,為了使擠密效果好,提高地基承載力,打樁時必須由基底四周往內圈施打
                  ②、 選擇正確樁長的松木樁,并扶正松木樁,樁位按梅花狀布置;
                  ③、 將挖掘機的挖斗倒過來扣壓樁至軟基中;
                  ④、 按壓穩定后,用挖斗背面擊打樁頭,直到沒有明顯打人量為止,確保松木樁垂直打入持力層;
                  ⑤、 嚴格控制樁的密度,確保軟基的處理效果。
                  ⑥、選擇樁長 =該范圍的試樁或控制樁長的較大者 +0.5m 。
                  (控制樁長=相鄰打入樁長的平均值,例如:(2.3+2.8)/2=2.55m )。

          4、鋸平樁頭

                  ①、 根據設計高度控制鋸平樁頭后的標高。
                  ②、 樁頭應離淤泥頂面 0.6m 左右,其中 0.4m 拋片石, 0.2m 插入基礎砼,與之凝為一體。

          5、樁間拋片石

                  作為堤岸基礎,拋入 40 cm 厚片石,通過其與松木樁之間的嵌擠作用,能較好地將基礎砼與淤泥隔開來,使基礎砼不會因淤泥的影響而降低強度。拋片石時,對稱均衡分層拋,每層先拋中間,后拋外側,使樁成組并保持正確位置,另外一邊拋毛石,一邊適當填入石渣,使樁頂區嵌石密實,然后在此基礎上可以做100㎜厚C10砼墊層。

          三、打松木樁應著重控制的質量要求

                  1、樁位偏差必須控制在小于等于D/6-D/4中間范圍內,樁的垂直度允差﹤1%。
                  2、在打樁時,如感到木樁入土無明顯持力感覺時應向設計、監理及時匯報。
                  3、打樁線路注意從外往中間對稱打,但要防止樁位嚴重移動。
                  4、按設計圖所示,于地面標定木樁之預定打設位置,并經監理工程師檢查合格后方可進行打樁。
                  5、打樁過程中,如遇堅硬地層或觸及地下障礙物,以致不能打至預定深度時,應報請監理工程師及設計確定處理方式。并列入施工紀錄,不得任意截斷樁體。

          四、質量風險

                  1、根據施工現場地質情況結合施工圖紙,該河堤建成后需要在河堤背面填土壓實,且河堤另一邊為河床,河床沉積淤泥及礫質粘土較厚,如果采用松木樁進行閘基處理時,在毛石河堤自重及填土作用下松木樁容易出現水平位移,影響堤岸質量;另外,由于閘基為軟弱土的強度很低,壓縮性較高,且松木樁原材料質量、規格難以一致,在打樁時灌入度難以控制,在承受較大的河堤自重荷載時,河閘基礎的沉降和不均勻沉降往往比較大,會造成毛石擋土墻出現裂縫;
                  2、淤泥或淤泥質土的含水量高,滲透系數和不排水抗剪強度均較低。在集中大量施打松木樁時,飽和土體中的孔隙水還來不及排出,孔隙體積沒有發生改變,全部壓力的增量完全由孔隙水來承擔,閘基土顆粒間的壓力并沒有發生變化,閘基土的抗剪強度不但沒有提高,還可能會因施工的擾動而下降。另外,由于松木樁施工后,樁間淤泥不用清理,當被擾動的淤泥重新固結時可能會出現擋土墻荷載由松木樁直接承載的現象。

                 以上就是"張崗水庫溢洪道閘基加固松木樁施工方案"文章的全部內容,如果您有松木樁、杉木樁、落葉松等需求,歡迎咨詢網站右上方的廠家熱線,我們將為您竭誠解答!

                 本文鏈接:http://m.53xxxx.com/shili/cg/244.html,轉載請注明出處!

          相關文章
          淺談松木樁在水利水電軟基處理中的應用
          別墅庭院圍墻基礎松木樁地基處理施工方案
          熱門TAGS
          杉木桿價格
          松木樁價格
          松木樁定額
          松木樁計算
          1對1專屬服務

          長按微信號19870609223  拷貝微信中粘貼添加好友

          2021国内精品久久久久久影院| www.久久热.com| yellow中文字幕久久网| 国产成人综合久久综合| 久久99国产综合精品女同| 久久精品中文字幕无码绿巨人| 漂亮人妻被黑人久久精品| 亚洲国产欧美国产综合久久| 日日噜噜夜夜狠狠久久丁香五月 | 青青草原综合久久大伊人精品| 久久精品国产亚洲av高清漫画| 99久久成人国产精品免费| 精品久久久久久中文字幕| 亚洲午夜精品久久久久久人妖| 精品久久久久久无码中文字幕 | 欧美性猛交xxxx免费看久久久| 久久久久国产一级毛片高清板| 日本亚洲色大成网站WWW久久| 亚洲精品美女久久久久99小说 | 偷窥少妇久久久久久久久| 久久国产精品99国产精| 国产成人精品综合久久久| 日本高清无卡码一区二区久久 | 热99RE久久精品这里都是精品免费| 中文字幕久久波多野结衣av| 国产精品一区二区久久| 久久一本综合| 国产精品久久久天天影视| 日韩欧美亚洲综合久久影院Ds | 欧美一区二区三区久久综合| 一级做a爰片久久毛片16| 久久综合鬼色88久久精品综合自在自线噜噜 | 久久久久99精品成人片| 国产亚洲精品久久久久秋霞| 久久91综合国产91久久精品| 久久婷婷五月综合成人D啪| 久久精品国产亚洲AV无码麻豆| 午夜精品久久久内射近拍高清| 亚洲午夜久久久久妓女影院 | 欧美精品一本久久男人的天堂| 久久夜色精品国产噜噜亚洲a|
